Skip to content

非稼働日の管理 ​

非稼働日とは ​

有給、午前休、私用、体調不良など、稼働できない日を登録する機能です。

  • タスク管理画面のガントチャート最上部に「非稼働日」行として表示されます
  • 共有ページ(ワークスペース)では、非稼働率がタスクの合計に加算されるため、休みの日も稼働が埋まって見えます

表示モード ​

サイドバーの「非稼働日」をクリックすると管理画面が開きます。2つの表示モードがあります:

  • ガントチャート: タスク管理と同様の横軸=日付の表形式
  • カレンダー: 月カレンダー形式で非稼働日を色付き表示

画面上部のタブで切り替えできます。月の切り替えは「←」「→」ボタン、または年・月のセレクトボックスから行えます。

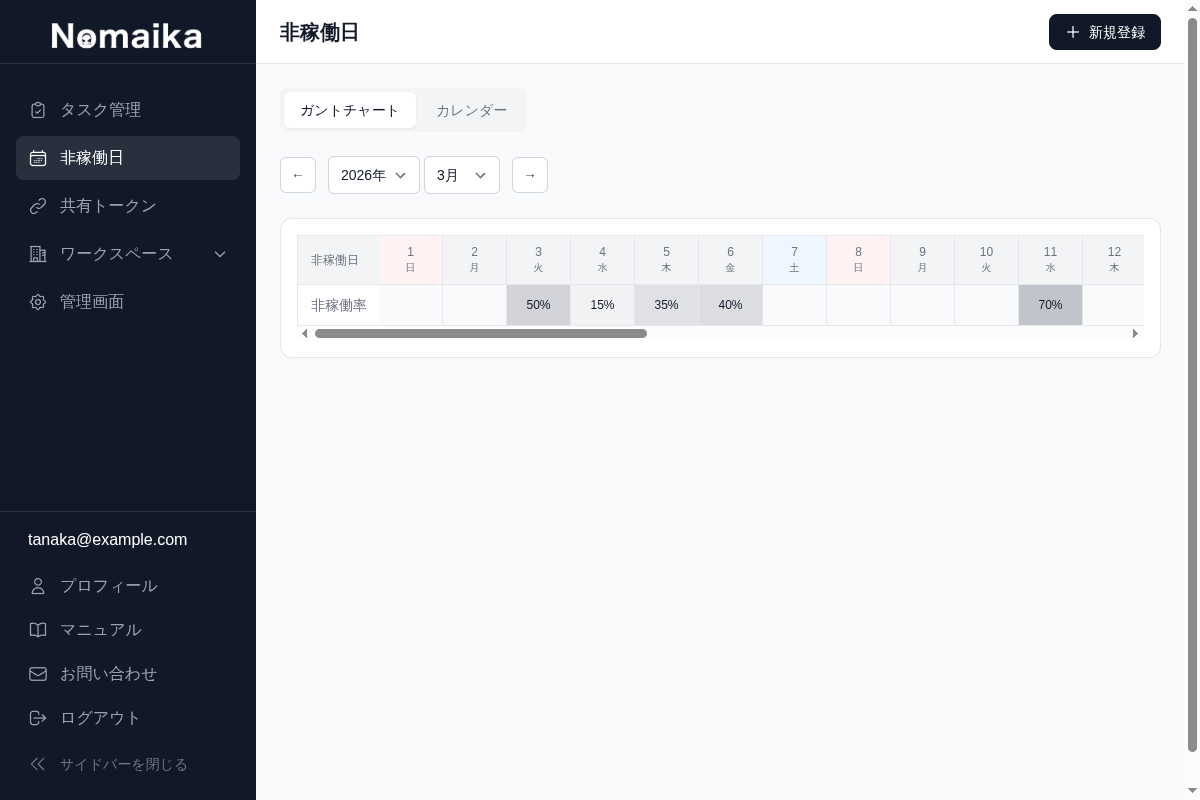

ガントチャート表示

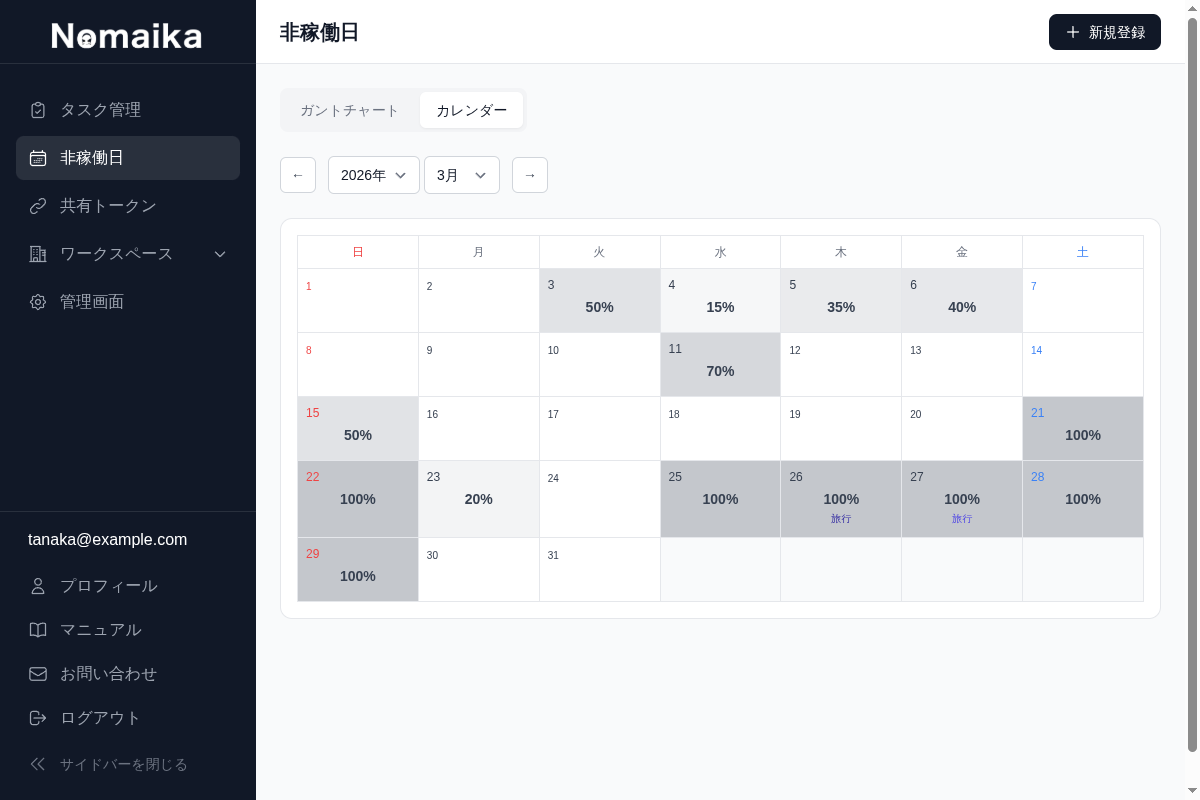

カレンダー表示

登録方法 ​

期間登録(新規登録ボタン) ​

連続した期間の非稼働日を登録します。

  1. 「+ 新規登録」ボタンをクリック
  2. 以下の情報を入力:
項目説明例
名前非稼働日の理由有給、午前休、夏季休暇
開始日非稼働の開始日2026-03-10
終了日非稼働の終了日(単一日なら開始日と同じ)2026-03-10
非稼働率稼働しない割合(5%刻み、5〜100%)100%(終日休み)、50%(半日休み)
  1. 「登録」ボタンをクリック

繰り返し登録 ​

「この期間の毎週水曜日を非稼働にしたい」といった設定が可能です。

  1. 「+ 新規登録」ボタンをクリック
  2. 名前、開始日、終了日、非稼働率を入力
  3. 「特定の曜日のみ登録(繰り返し)」にチェック
  4. 登録したい曜日を選択(複数選択可)
  5. 「登録」ボタンをクリック

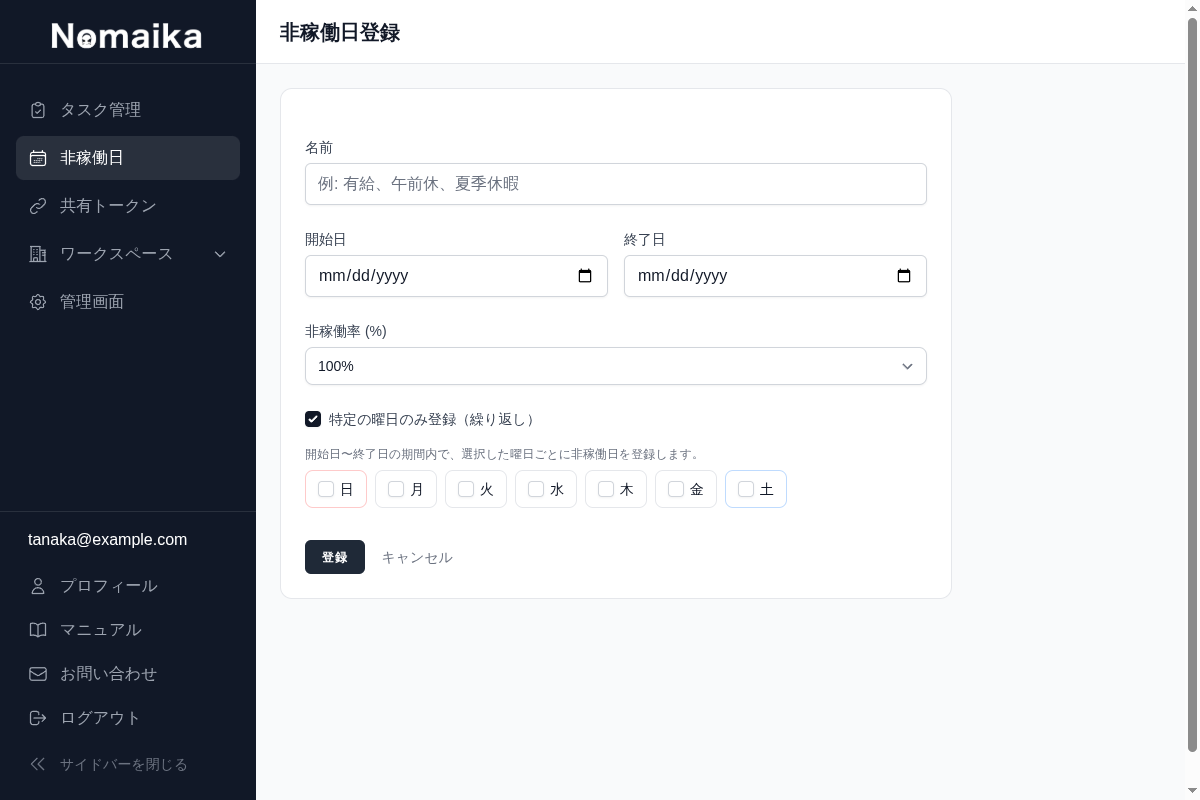

繰り返し登録

TIP

繰り返し登録では、選択した曜日ごとに個別のエントリが作成されます。例えば「3/1〜3/31の毎週水曜」なら、3/5、3/12、3/19、3/26 の4件が作成されます。

セルクリック(日単位の登録・編集) ​

ガントチャート・カレンダーの各日付セルをクリックして直接登録・編集できます。

  • 未登録セル: クリック → 非稼働率を選択 → 即時登録
  • 登録済みセル: クリック → 非稼働率を変更(0%で削除)
  • 期間エントリのセル: セルクリックでは編集不可(エントリ名リンクから編集画面へ)

編集・削除 ​

  • ガントチャートやカレンダーのエントリ名リンクから編集画面へ遷移
  • 編集画面で全フィールドの変更と削除が可能
